新成屋裝潢全指南|必看裝潢費用、順序流程、注意事項
面對新成屋裝潢,很多人以為屋況好,裝潢應該很單純,結果卻卡在「到底要不要動格局」「找設計師還是統包」「預算怎麼抓」這些問題上。新成屋雖然省去老屋常見的管線、防水工程,但社區管委會規範、施工時程限制,同樣有許多細節要注意。
這篇文章從屋況特性、裝潢方式選擇、前置作業到費用估算,各種你想問的問題一次幫你整理好,幫你省時省力打造新家!
目錄
一、新成屋是什麼?裝潢前先搞懂屋況特性
二、新成屋裝潢方式怎麼選?
三、新成屋裝潢前置作業
四、新成屋裝潢費用怎麼算?
五、新成屋裝潢流程與施工順序
六、新成屋裝潢注意事項
七、新成屋裝潢風格與案例
八、常見問題 FAQ
九、結語|用綠裝修打造安心的家
十、參考資料
二、新成屋裝潢方式怎麼選?
三、新成屋裝潢前置作業
四、新成屋裝潢費用怎麼算?
五、新成屋裝潢流程與施工順序
六、新成屋裝潢注意事項
七、新成屋裝潢風格與案例
八、常見問題 FAQ
九、結語|用綠裝修打造安心的家
十、參考資料
一、新成屋是什麼?裝潢前先搞懂屋況特性

圖片來源:康築創意綠生活
新成屋定義
新成屋通常指的是建案完工取得使用執照、屋齡在 5 年以內、而且還沒有人住過的房屋,特色是水電管線全新、結構安全,且建商通常已經鋪好地板、油漆完牆面,甚至有基本的廚具與衛浴設備。由於屋況非常好,裝潢時可以省下修復的麻煩,將預算都放在機能與風格上。
新成屋、中古屋、老屋差異比較

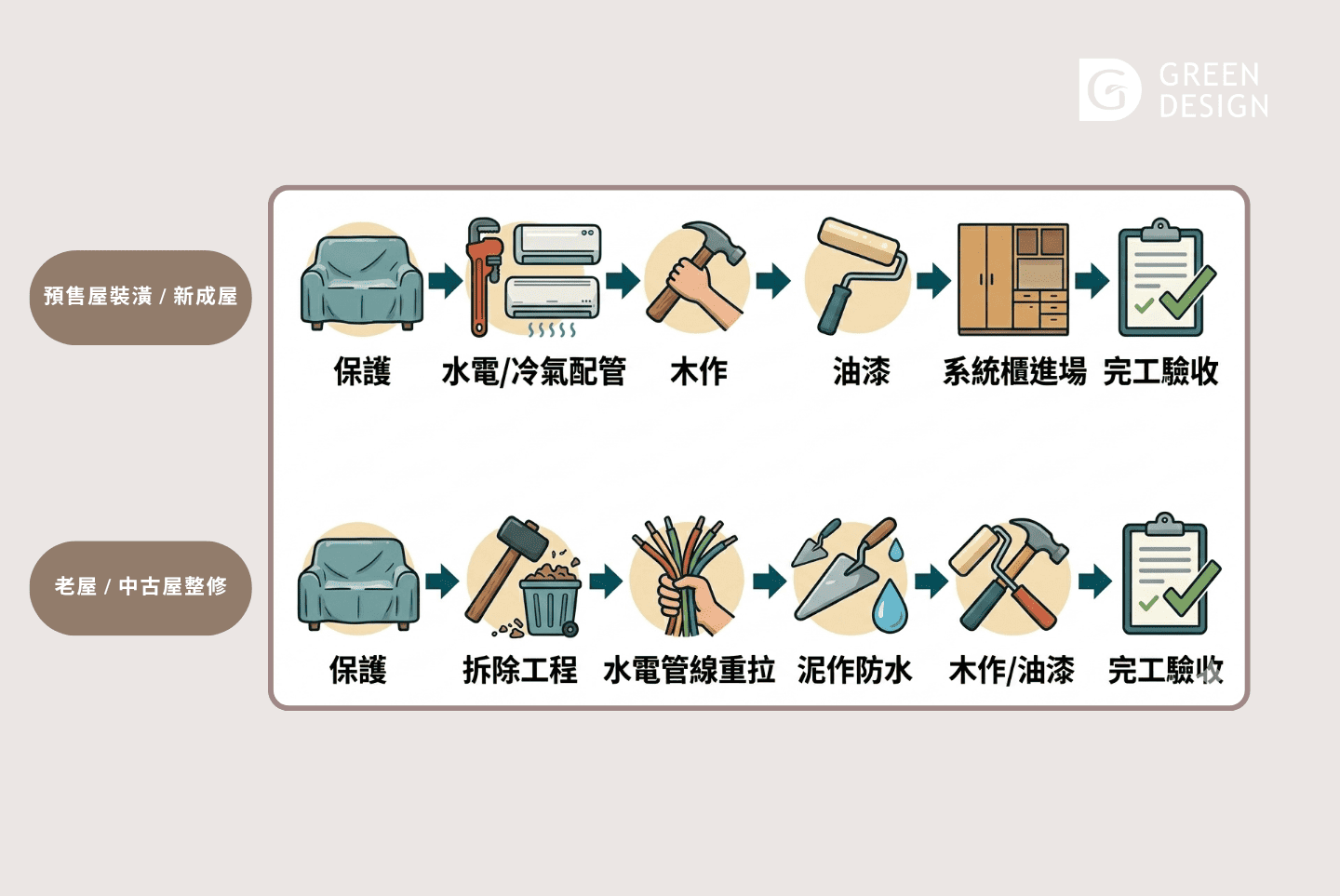

圖片來源:康築創意綠生活
新成屋裝潢由於屋況健全,幾乎不需花費在抓漏、防水或管線重拉上。中古屋通常屋齡 5 到 20 年,可能需要局部修補壁癌或調整格局。老屋通常屋齡 20 年以上,裝潢時必須強迫拿出大筆預算優先進行全屋水電管線更換、結構補強與防水工程。
新成屋裝潢的優缺點
優點:
由於不需要敲牆拔管,新成屋裝潢施工速度很快,通常 2 到 4 個月就能完工,建商附贈的建材與廚房衛浴配備如果直接保留,能立刻省下數十萬元的拆除與購置費用。
缺點:
新成屋通常在新建大樓,社區管委會的規範較嚴格,像是假日禁止施工、電梯與公設保護工程的規格、每日施工時間的限制等,都比舊公寓嚴苛很多,如果沒提早協調,可能會導致工期延宕。
二、新成屋裝潢方式怎麼選?
方式一、室內設計

圖片來源:Photo by Akhmad Muzakir on Unsplash
如果你對新家有極高的風格要求,想動格局、根據生活習慣客製化系統櫃,新成屋裝潢找室內設計公司是比較適合的選擇。
設計師會繪製平面配置圖、立面施工圖與 3D 渲染圖,會處理牆壁、天花板、地板、水電管線這些硬體的問題,把最大利用空間,並全程把控現場工班。雖然需要多付一筆設計費跟監工費,但能避免你與師傅溝通不良的風險。
方式二、輕裝修、軟裝設計

圖片來源:康築創意綠生活
如果建商原本規劃的格局、地板、廚房跟衛浴設備你都很滿意,不需要敲牆大改,那麼「輕裝修」或「軟裝設計」非常適合你!常以系統櫃(輕裝修)、油漆跳色(輕裝修)、窗簾、燈飾與家具創造空間風格,沒有泥作與木工,不僅施工時間更短,預算也更有彈性,適合想快速入住的人。
| 項目 | 輕裝修 | 軟裝 |
|---|---|---|
| 施工項目 | 基礎水電微調、油漆粉刷、鋪地板、系統櫃 | 家具、窗簾、掛畫、植栽、抱枕、地毯 |
| 工期 | 數天到 2 週不等 | 1 到 3 天完成 |
| 預算 | 相較於軟裝高一些,含材料與工資 | 具彈性,依品牌與數量而定 |
| 優點 | 改善基礎屋況、增加收納機能 | 免動工、彈性高、搬家可直接帶走 |
| 適合對象 | 重視機能與收納的人 | 小資族、租屋族、想改變風格的人 |
方式三、統包
統包簡單來說就是「屋主自己當設計師」,你可以自己決定要做哪些工程、材質與動線怎麼安排,統包公司只負責執行跟監工,由一個工班頭負責召集泥作、水電、木工、油漆等專業人士,你只要負責跟負責人溝通就好。
由於沒有設計費,工程報價相對親民,適合已經有非常明確的裝潢草圖、看得懂基本尺寸,且預算有限的屋主。
方式四、自行發包
是難度最高、但可能最省錢的方式,你需要自己找或透過熟人介紹,尋找水電、木工、油漆師傅,並擔任工地主任的角色,除了有專業知識,可能還要每天到現場盯場。如果本身沒有相關背景或時間去比價、監工、處理突發狀況,一旦發生問題,反而可能花更多錢收尾。
【懶人包】4 種裝潢方式比較表
| 項目 | 室內設計 | 輕裝修、軟裝設計 | 統包工程 | 自行發包 |
|---|---|---|---|---|
| 預算 | 最高 | 中等 | 經濟實惠,無設計費 | 依控價能力而定 |
| 工期 | 3 到 5 個月 | 約 1 到 2 個月 | 約 2 到 4 個月 | 依自身調度而定 |
| 客製化程度 | 高 | 低 | 依個人能力而定 | 依個人能力而定 |
| 屋主耗神程度 | 低 | 低 | 中等,需定期到現場確認 | 高,需天天監工 |
三、新成屋裝潢前置作業
確認風格、收納需求

圖片來源:Photo by Tierra Mallorca on Unsplash
在新成屋裝潢開始前,可以和家人討論、搜集資料,儲存喜歡的照片,例如喜歡的空間風格,同時,也盤點家中的物品量,例如家裡有幾雙鞋?有沒有除濕機、吸塵器等家電需要藏進櫃子?衣服需要多少空間?統計好這些數量,設計師或廠商才能規劃出符合你生活需求的設計。
尋找合作夥伴與簽約

圖片來源:Photo by Radission US on Unsplash
找設計公司或統包時,會先經過溝通、現場丈量,設計師才會提出平面配置與預算初估,雙方談妥後簽訂設計合約,確定細節後才會簽署工程合約,這中間建議至少預留 1 到 3 個月的討論時間。
裝潢流程:
1. 初步洽談
2. 現場丈量
3. 平面提案
4. 簽訂設計約
5. 細部設計與報價
6. 簽訂工程約
報價單上的項目越具體越好,建材的品牌、型號、規格、單位都必須寫清楚,簽約時也要確認開工、完工日期與分期付款的時間點,保障雙方權益。
社區管委會裝修規範與室內裝修許可申請
新成屋開工前,必須主動向社區管理中心申報施工,管委會通常會要求繳交 3 到 5 萬元的裝潢保證金,完工後無損壞公設即全額退還,以及每日約 100 到 200 元或每月 2,000 元的裝潢清潔費。另外,如果鄰居剛好也在同時裝潢,可以協調一起分攤公共區域的保護工程費用。
這些費用基本上由屋主負擔,另外,根據《建築法》規定,大樓屬於 6 層樓以上集合住宅,只要有動到天花板、固定隔間牆,依《建築物室內裝修管理辦法》申請「室內裝修許可證」,如果沒申請,一旦被鄰居檢舉,將面臨 6 到 30 萬元的政府罰鍰。
而申請「室內裝修許可證」的黃金時機,是在設計圖面最終定案、尚未進場施工前的 2 到 4 週,通常由具備專業證照的設計師或建築師協助,準備平面圖、結構圖等書圖文件送交建築師公會或地方主管機關審查。
市面上代辦「簡易室內裝修許可」(適用於 10 樓以下、90 坪以內住宅)的規費與代辦簽證費行情大約落在 6 到 10 萬之間,這筆費用通常獨立於裝潢工程款之外,預算規劃時記得要單獨列出。
四、新成屋裝潢費用怎麼算?

裝潢費用有哪些?
費用一、設計費:
設計師繪製全套圖紙的酬勞,新成屋行情約在每坪 4,000 到 15,000 元。
費用二、工程費與材料費:
佔比最大,影響裝潢總成本的關鍵,尤其是基礎工程與木作工程,涵蓋木工、水電、泥作的工資與木料、磁磚等材料費。
費用三、監工費:
設計師代為看管工地、把關品質的服務費,通常為總工程款的 5% 到 15%。
費用四、清潔費:
完工後將全屋粉塵、油漆殘渣徹底清掃的「細清」費用,行情約每坪 500 到 1,500 元。
每坪費用行情與預算
以 2026 年台灣市場的主流裝潢行情來看,新成屋裝潢的基礎工程加上風格,每坪預算建議抓在 8 到 12 萬元之間,舉例來說,一間室內實際坪數 25 坪的新房子,標準的裝修工程款大約需要準備 200 到 300 萬元。若是預算有限,可以透過減少木作與家具裝潢,將預算壓在每坪 6 到 8 萬元左右。
五、新成屋裝潢流程與施工順序

圖片來源:Photo by A65 Design on Unsplash
溝通丈量與簽約階段
新成屋裝潢流程經過溝通、團隊到現場拍攝並測量尺寸、確認採光與樑柱位置,設計師會提出「平面配置圖」初稿,雙方針對動線、格局配置達成共識,並簽訂設計合約後,設計師才會開始繪製細部的天花板圖、水電燈具圖,並編列工程預算,當屋主確認預算金額、簽下工程合約,才準備開工。
工程合約中通常會註明付款分期,例如:簽約款、開工款、期中款、驗收款,在簽約時須留意。
施工順序
新成屋裝潢工期依規模不同,設計約需 1 到 2 個月,施工時間一般落在 3 個月左右。
1. 保護工程:
用夾板和防潮布包覆公共電梯、走道。
2. 水電與冷氣配管:
配合新的家具位置規劃插座,並先埋設冷氣銅管、排水管。
3. 泥作工程:
進行磁磚鋪設,如廚房、衛浴、玄關等區域,與局部防水處理,新成屋通常只需局部施作,不像老屋需要整間重做。
4. 木作工程:
進行天花板封板(包覆管線)、冷氣窗簾盒製作。
5. 油漆工程:
天花板與牆面補土、批土、刷漆跳色。
6. 系統櫃與木地板:
系統家具進場組裝,依屋主選擇鋪木地板,或已於泥作階段完成磁磚鋪設。
7. 收尾細清:
安裝燈具、開關面板,並進行全屋清潔。
完工驗收與保固
交屋前,工務團隊會陪同屋主進行驗收,逐一檢查施工細節與完成度,例如:牆面油漆是否有裂縫、櫃體門片開合是否順暢、所有插座是否都有通電、開關與燈具是否正常、廚房跟衛浴排水是否順暢。
確認都沒有問題後,雙方簽署交屋文件,正式撥付尾款。不少設計公司會提供 1 到 2 年的工程保固,以及系統櫃五金的長期或終身保固,這也是合約中要留意的地方,保障自己的權益。
六、新成屋裝潢注意事項
分配預算,預留緊急備用金

裝潢工程常因為現場突發狀況,而產生追加預算,因此,建議在規劃裝潢預算時,採取「功能優先」的原則,並預留 10% 到 15% 的緊急備用金。舉例,如果總預算有 200 萬,就以 170 萬去談工程,留下 30 萬當作家電或工程追加的預備金,才不會發生預算不夠的情況。
收納與生活動線確認

圖片來源:康築創意綠生活
流暢的空間動線,帶來方便的生活。例如,規劃櫃體時,可以先模擬一整天的生活習慣:下班進門,鑰匙和外套要放在玄關、吹風機要在化妝台方便拿取的地方(需要規劃插座與收納)。這些生活習慣都可以跟設計師討論。
走道也建議保留至少 80 到 90 公分寬,櫃子的門或房間門打開時,才不會撞到床邊緣,避免為了收納卻犧牲了居住的舒適。
建材挑選:低甲醛建材、維護成本評估

圖片來源:康築創意綠生活
建材的環保安全性關係到家人的健康,在挑選木工板材或系統櫃 E1、E0 級板材時,挑選《經濟部標準檢驗局》檢驗合格的低甲醛標章產品,如台灣 F1、F3 級或歐洲規範。
另外,選材除了美觀,還要考慮未來的維護成本,像是客廳有養寵物,地板可以考慮選擇防滑、耐刮、防水的止滑大板磚、機能超耐磨地板。
插座、燈具提前確認

圖片來源:Photo by Clint Patterson on Unsplash
入住後最讓人後悔的地方,常常是少了一個插座這種小事。在水電進場前,先模擬生活習慣,確認沙發旁、餐桌旁、床頭兩側、廚房電器櫃的插座位置,減少後悔的機率。
至於燈具,現在流行用崁燈、間接照明與軌道燈互相搭配,建議提前確認燈具的色溫,例如居家使用 3000K 到 4000K 的暖白光,營造出放鬆的居家氛圍。
七、新成屋裝潢風格與案例
北歐日系風

圖片來源:康築創意綠生活
現代極簡風

圖片來源:康築創意綠生活
侘寂風

圖片來源:康築創意綠生活
八、常見問題 FAQ
Q 1:建商附的廚具或衛浴設備不喜歡,客變時退掉比較劃算嗎?
如果建商附的不符合你的需求,在預售屋客變期退掉可以拿回部分建材退款。但如果你買的是「新成屋」,建議保留使用,因為新成屋退掉設備,除了建商不會退錢,還得額外花一筆拆除與清運費,再加上新買的設備費用,極不划算。
Q 2:新成屋裝潢跟舊屋翻新該怎麼選?
如果重視快速完成、屋況本身就穩定,新屋裝潢會比較合適,如果想要大坪數或特定地段,願意花更多時間整修,舊屋翻新可能更符合需求,但相對工期跟預算可能會拉高不少。
Q 3:新成屋裝潢一定要找設計師嗎?
Q 4:如何用最少的預算完成新成屋裝潢?
可以保留建商附的廚房跟衛浴設備、減少隔間動工,預算第一順位放在客廳、臥室等常用的空間,天花板甚至可以捨棄木作,改用油漆簡單粉刷,一樣能達到視覺一致性又省預算。
九、結語|用綠裝修打造安心的家

圖片來源:康築創意綠生活
把新成屋裝潢交給專業團隊,既省時又安心,如果你有裝修需求,建議與康築創意綠生活團隊聊聊,我們擁有豐富的顧問經驗,透過GD綠裝修認證這套專業系統,為你嚴格把關整個裝修流程,從選材堅持使用低甲醛環保建材,到施工流程的控管與驗收檢測,用心把關每一處細節與居住品質,讓你和家人住得健康又安心。
你還在為裝修煩惱、不知如何跨出第一步嗎?現在就聯繫康築創意綠生活,讓我們為你量身打造美好的家!
